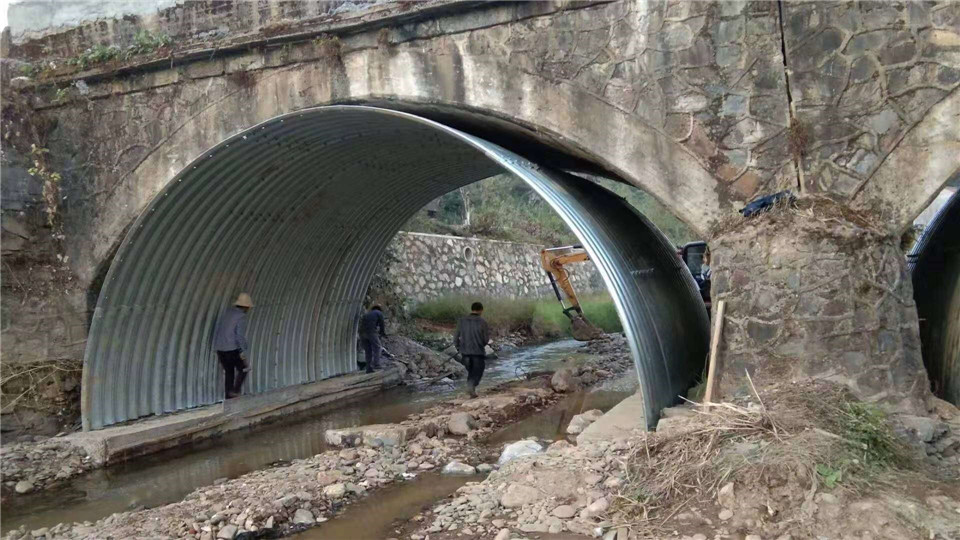

不同季節拼裝波紋管施工方案
一、冬季金屬波紋涵管施工措施:
1、焊接時環境溫度應不低于-20℃,且應采取防雪、擋風等措施,減少焊件的溫度差。焊接后的接頭嚴禁立即接觸冰雪。
2、冬期拌和混凝土?xí)r應嚴格控制混凝土的配合比和坍落度,集料不得帶有冰雪和凍結團塊。投料前,應先采用熱水或蒸汽沖洗拌和機拌盤或鼓筒。加料順序應先為集料、水,稍加攪拌后再加入水泥,且攪拌時間應比常溫時延長50%。
3、混凝土澆筑應選擇天氣晴好的日子,并保證降溫前完成,同時應進行保溫養護,在混凝土強度達到設計要求前不得受凍。
4、混凝土出機溫度不宜低于10℃,其運輸設備應有保溫措施,且應最大限度地縮短運輸時間,入模溫度應不低于5℃。
5、混凝土運輸車輛要有保溫措施,盡量縮短砼的運輸時間。
二、雨期金屬波紋管施工措施:
1、雨期施工應提早安排,盡量安排在降雨來臨前完成,基坑周邊有防水設施,防止周邊水流入基坑內。
2、增加砂、石料含水量檢測頻率,及時調整混凝土配合比,保證混凝土拌和質量。
3、應對拼裝波紋管等加強覆蓋,防止銹蝕。進行金屬波紋管連接時,應設臨時防雨棚,防止被雨水侵蝕。
4、應特別注意做好供電線路保護,現場機電設備的電閘箱應采取遮蓋、防潮措施,電線做到絕緣良好,防止漏觸電事故發生。
三、熱天氣金屬波紋管施工措施:
1、熱期混凝土施工時,應對拌和用水采取降溫處理措施,以控制混凝土灌注溫度在30℃以下,并應考慮高溫對混凝土塌落度損失的影響?;炷敛坏迷谶\輸過程中加水攪拌。
2、如條件具備,應遮蓋防曬,降低模板和鋼筋溫度;亦可在模板和鋼筋上灑水降溫,但在澆筑混凝土?xí)r模板內不能有積水或附著水。
3、混凝土運輸車應有攪拌裝置,且罐體應有防曬措施?;炷猎谶\輸過程中應慢速不間斷地攪拌,并最大限度縮短運輸時間。
4、模板應在一天內溫度較低時候拆除,拆模后混凝土表面應保濕養護不少于7天。
另外以下三點需要額為注意:
1、為了讓拼裝波紋管在涵洞口更好的鑲接,能承受更大的壓力,一般在涵洞口有以下幾種形式:八字式、平頭式、端墻式、錐坡式、直管或直管延長式等。具體處理方式按設計圖紙施行,鋼波紋涵管在涵洞的兩端采用平端口,這樣受力性能更好一些。
2、針對經常有流水沖刷的涵洞口,河床應相應的調整構筑物。同時涵洞兩側一定要做防護措施,以降低洞口沖刷防止鋼波紋涵管端口和底部墊層的流失,從而提高鋼波紋涵管的使用壽命和防腐能力。
3、涵洞口澆筑的混凝土一定不能有裂紋,否則經常性流水會把洞口沖垮,時間長了整個橋面也會坍塌。
本文關鍵詞:不同季節,拼裝波紋管,施工方案
以上就是小編“金屬波紋管”對“不同季節拼裝波紋管施工方案”的回答,如有需求可以直接在線咨詢或者電話聯系!
本文鏈接:http://charlesjames.cn/new/178.html
